并网捷报--尚义县顺能、三龙89MWp并网光伏电站成功并网
来源: | 作者:系统管理员 | 发布时间: 2016-06-30 | 1727 次浏览 | 分享到:
“尚义县顺能、三龙89MWp光伏发电项目”经过近一年的艰苦奋战,于2016年6月30日9时18分并网投运,顺利完成了6.30并网目标,为公司2016年光伏电站并网任务吹响了嘹亮的冲锋号。



尚义县顺能、三龙89MWp并网光伏电站成功并网

 尚义县顺能、三龙89MWp光伏发电项目经过近一年的艰苦奋战,于2016630918分并网投运,顺利完成了6.30并网目标,为公司2016年光伏电站并网任务吹响了嘹亮的冲锋号。

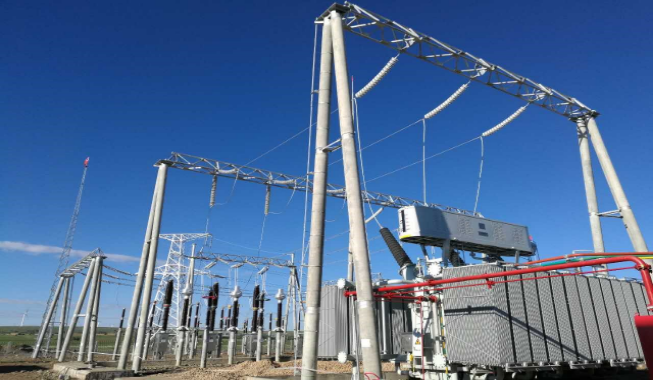

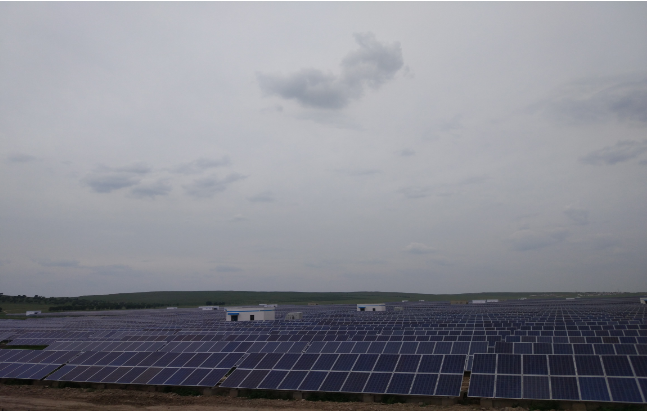

工程地处张家口尚义顺能县大清沟镇石井乡席先生梁以北约1km处区域,设计使用年限为25年,建设装机容量为89MW,属光伏电站新建工程。顺能、三龙光伏电站接线方式为220kV单母线、35kV单母线分段形式。本期建设的89MW项目使用箱式机组89台,单机容量均为1MW,总装机容量为89MW,通过635kV线路接入顺能220kv升压站,升压后经铜匠湾线送至尚义顺能500kV电站。

项目于20156月在公司领导的支持、当地政府的关心、各兄弟单位的配合下顺利开工。在建设期间,项目部本着安全第一、狠抓质量、赶超进度、控制成本的原则,坚持“基建为生产,生产为经营,基建生产一体化”的管理理念,实行项目全过程质量控制,确保基建向生产平稳过渡。

在建设过程中也遇到了许多困难,项目部快速反应协调落实解决,公司各级领导给予了大力支持,如:2015年史建敏董事长到项目现场指导规划,2016年集团莫继才总到河北协调并网工作,龚学进执行总裁多次到工程项目现场慰问解决问题,龚卫国副总裁到工程一线和项目部吃、住、工作在一起。

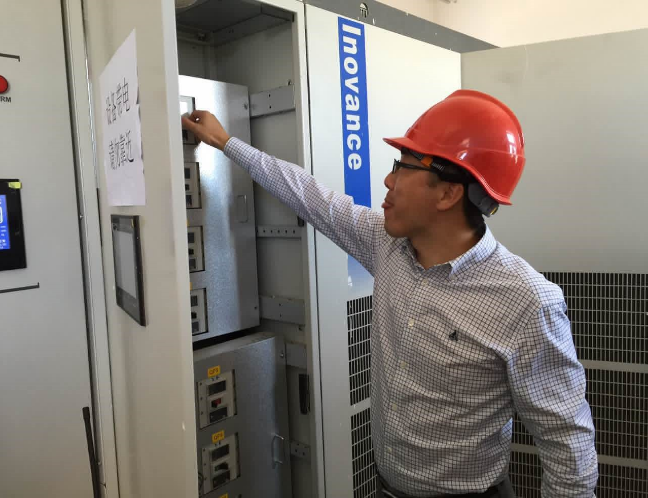

为了确保完成项目6.30并网的目标,20166月,龚卫国副总裁在项目部每天召开进度会议,经常加班到凌晨,统筹协调各施工建设单位,及时梳理解决现场发生的问题,贯彻了龚学进执行总裁“宁往前赶一分钟,不往后延一秒钟” 的精神。

正是在公司团队的齐心协力之下,项目最后冲刺阶段用十天时间完成了平时需要三个月的工作量,顺利完成了6.30并网的目标,创造了又一个顺风奇迹!团队将及时总结项目经验,更好地迎接下一个挑战,为公司转型升级成为最有价值的清洁能源供应商这一宏伟愿景持续奋斗!
