隆阳区尚德长山50MWp并网光伏电站项目二期30MWp经过4个月艰苦奋战,其中17MWp于06月22号11点46分顺利并网投运,为公司2016年光伏电站并网打出了漂亮的第一枪!
并 网 捷 报
隆阳区尚德长山50MWp并网光伏电站二期成功并网
隆阳区尚德长山50MWp并网光伏电站项目二期30MWp经过4个月艰苦奋战,其中17MWp于06月22号11点46分顺利并网投运,为公司2016年光伏电站并网打出了漂亮的第一枪!该项目自开建以来,受到了公司管理层、工程公司的高度重视,公司执行总裁龚学进等领导多次亲临项目地,现场办公解决施工过程中遇到的各种问题,保证了项目的顺利推进和进度、质量、安全等方面的有序可控, 工程团队将继续全力以赴推进二期剩余13MWp并网工作,力争在6月30日之前实现保山项目全容量并网!

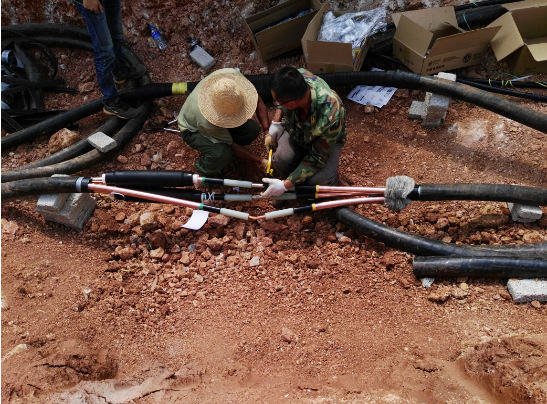

云南保山地区初夏处于雨季,连续两个月的不间断降雨,甚至一天降雨达到3次至4次之多,气候条件十分恶劣。外线施工是整个并网节点的重中之重,外线1公里架空线路施工中受到极大阻力,要跨越当地水电站的35KV线路,必须要停掉水电站的35KV线路才能施工。面临跨越档距大、停电赔偿、工期紧张,项目部与华南公司经过一个星期的协调公关,向保山市电力公司报备施工计划,历时7天完成架空线路施工。项目部在施工过程中遇到了各种各样的困难,在与当地政府部门、EPC、监理方等的密切配合下,全部得到了顺利解决。

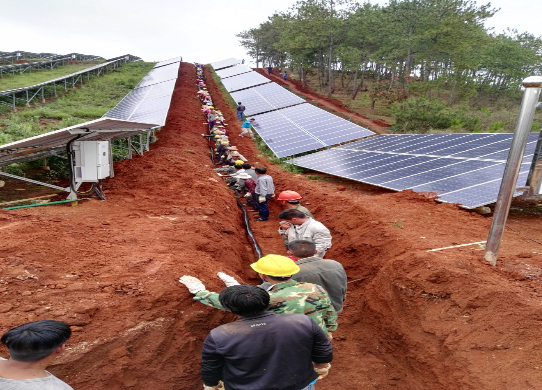

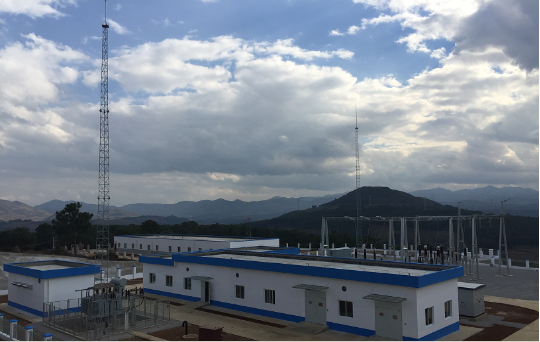

据悉,隆阳区尚德长山50MWp并网光伏电站一期20MWp已于2015年12月30日顺利并网,顺利运行至今。该项目全部建成后,每年将会为国家输送清洁能源电量5900万KWh,节约标准煤约2.36万吨,减少二氧化碳排放约5.8823万吨、二氧化硫约1770吨、氮氧化物约885吨、烟尘约16048吨,为社会和当地百姓带来显著的环境效益和经济效益。(项目并网现场)

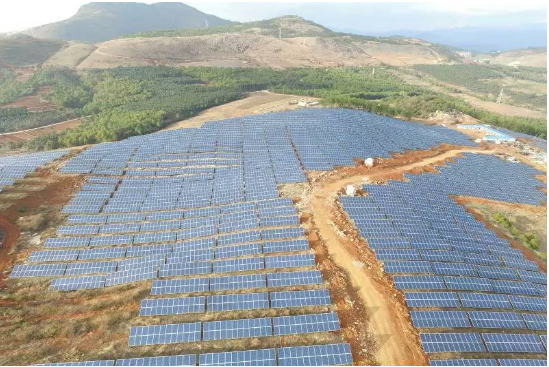

(6月22日项目顺利并网发电)
